I den østlige del af Hellerup er der lavet et omfattende arbejde med at separere regn- og spildevand. Separeringen har til formål at aflaste den eksisterende fælleskloak og dermed reducere antallet af overløb til Øresund samt antallet af oversvømmelser med opblandet spildevand i lokalområdet.
Separeringen af Hellerup er opdelt i seks etaper, hvoraf de fem er afsluttet i perioden 2015-21. Etablering af en regnvandstunnel er blevet gennemført som etape 1. Etape 2, 4 og 5 har omfattet separering af regnvandet fra vejene i tre delområder, og etape 6 har omfattet renovering af den eksisterende fælleskloak ved såkaldt strømpeforing. Etape 3 indlemmes i det store separatkloakeringsprojekt, hvor både vejene og de enkelte grundejere skal separere regnvand og spildevand.
Etablering af Hellerup Regnvandstunnel (2015-17)
En 1,4 km lang regnvandstunnel med en diameter på op til 2 meter er blevet etableret i det østlige Hellerup i årene 2015-17. Tunnelen opsamler regnvand fra de omkringliggende veje og leder det til Øresund via udløb ved Lille Strandvej. Tunnelen fungerer som hovedvandvej i Hellerups separate regnvandssystem.
Vejvandsseparering af tre deloplande (2018-21)
Tre områder i Hellerup er blevet vejvandssepareret i perioden 2018-21. Separeringen aflaster det eksisterende fællessystem og reducerer overløb og oversvømmelser, men løser ikke problemerne på sigt. Private matrikler har på nuværende tidspunkt mulighed for at koble sig frivilligt til systemet. De vejvandsseparerede områder ligger som nogle af de sidste i udrulningen af separatkloakeringen, og det vil da være obligatorisk for de private matrikler at blive tilkoblet til den tid.

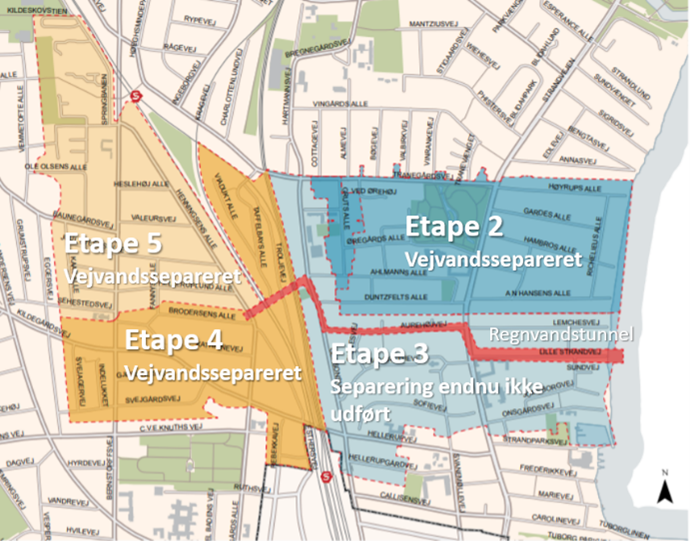

Figuren viser status for separeringen i det østlige Hellerup.
